Peste 2.500 de blocuri din București nu au apă caldă. Explicațiile date de Termoenergetica

Data actualizării: Data publicării:
BUCURESTI - MIHAI BRAVU SANTIER TERMOFICARE - PMB - 5 SEP 2024
Foto: Inquam Photos/Mălina Norocea

Peste 2.500 de blocuri și imobile din București nu au luni apă caldă deloc sau înregistrează „deficiențe” în asigurarea apei calde curente, precizează Termoenergetica București. Conform hărții sistemului de termoficare, din cele 950 de puncte termice din Capitală, 23% înregistrează probleme: în 167 de astfel de puncte, apa caldă e complet oprită, iar în 53 apa caldă are „deficiență în funcționare”.

Timpii de rezolvare a avariilor la cele peste 2.500 de blocuri au termene siutate între 23 iunie și 30 iunie.

Termoenergetica

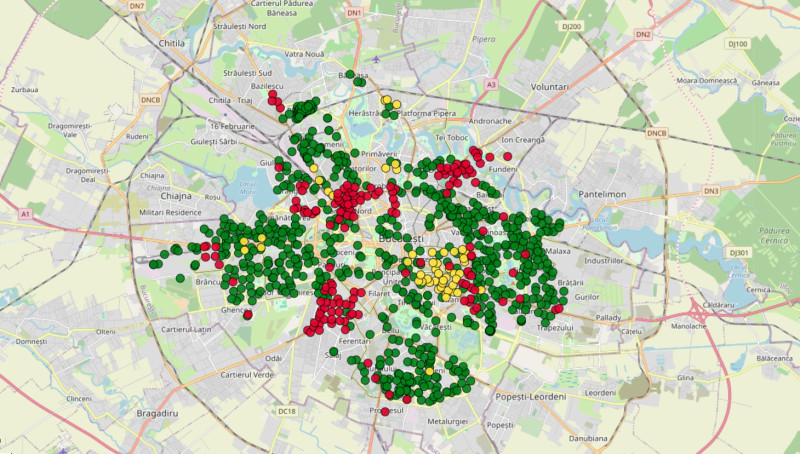

Harta avariilor la rețeaua de termoficare a Capitalei. Sursa: Termoenergetica București

Compania Municipală Termoenergetica Bucureşti (CMTEB) S.A. a anunţat, luni, că în următoarele zile se vor efectua lucrări de înlocuire, modernizare şi de reparaţii pe conductele reţelei termice, în mai multe zone din Capitală, conform Agerpres

Intervențiile sunt în următoarele puncte:

1. Reţeaua termică primară - conductă Dn 500 mm, pe Bulevardul Theodor Pallady, din Sectorul 3. Se vor executa lucrări de reparaţie a conductelor prin înlocuirea a aproximativ 10 metri liniari de ţeavă. Lucrările se vor desfăşura în intervalul 23 iunie 2025, ora 08:00, până în data de 27 iunie 2025, ora 23:00. Pentru realizarea lor, se impune sistarea furnizării agentului termic pentru apă caldă de consum către 1 punct termic ( 7 blocuri şi 1 obiectiv industrial). Conducta din această zonă a fost pusă în funcţiune în anul 1973, având 52 de ani de funcţionare.

2. Reţeaua termică primară - conductă Dn 900 mm / Dn 1000 mm, pe Şoseaua Mihai Bravu din Sectorul 3. Se vor executa lucrări de modernizare în cadrul proiectului "Reabilitarea sistemului de termoficare aferent Magistralei II Sud - Lot 1 - Obiectiv 1 - tronson CS5 Bobocica - C4MB". Lucrările se vor desfăşura în intervalul 23 iunie 2025, ora 08:00, până în data de 27 iunie 2025, ora 23:00.

Pentru realizarea lor, se impune sistarea furnizării agentului termic pentru apă caldă de consum către 11 puncte termice (197 blocuri şi 2 obiective industriale). Conducta din această zonă a fost pusă în funcţiune în anul 1975 şi are 50 de ani de funcţionare.

3. Reţeaua termică primară - conductă DN 700mm, în zona Calea Rahovei din Sectorul 5 . Se vor executa lucrări de reparaţie a conductelor, care impun sistarea furnizării agentului termic pentru apă caldă către 37 puncte termice (625 blocuri) începând din data de 23 iunie 2025, ora 08:00 până în data de 27 iunie 2025, ora 23:00. Anul de punere în funcţiune a conductei din această zonă este 1987, această porţiune de reţea având aproape 40 de ani de funcţionare.

4. Reţeaua termică primară - conductă DN 800 mm, în zona intersecţiei străzii Valea Cascadelor cu Bulevardul Iuliu Maniu din Sectorul 6. Se vor executa lucrări de reparaţii care impun sistarea furnizării agentului termic către 4 puncte termice (44 de blocuri şi 3 agenţi economici). Perioada activităţii va fi din 23 iunie ora 9:00 până în data de 26 iunie 2025, ora 23.00. Anul de punere în funcţiune a conductei corespunzătoare tronsonului menţionat este anul 1982, această porţiune de reţea având aproape 45 ani de funcţionare.

5. Racordul punctului termic "14 Păcii", conductă Dn 150mm, in zona Bulevardului Iuliu Maniu din Sectorul 6. Se vor executa lucrări de reparaţii care impun sistarea furnizării agentului termic pentru punctul termic care alimentează un număr de 7 blocuri. Perioada activităţii va fi din data de 23 iunie 2025, ora 09:00 până în data de 27 iunie 2025, ora 23:00. Anul de punere în funcţiune a conductei corespunzătoare racordului menţionat este anul 1989, această porţiune de reţea având 36 ani de funcţionare.

Dispeceratele Companiei Municipale Termoenergetica Bucureşti şi echipele de intervenţie lucrează în regim permanent pentru soluţionarea problemelor apărute.

„Vă reamintim faptul că termenele iniţiale de repunere în funcţiune a sistemului de termoficare sunt estimate înainte de deschiderea şantierelor şi decopertarea galeriilor. Finalizarea lucrărilor depinde de complexitatea acestora, care este în directă legătură cu starea de degradare a conductelor”, se arată în comunicatul Termoenergetica.

Editor : M.L.

Urmărește știrile Digi24.ro și pe Google News

Partenerii noștri
Playtech
Cât valorează armata la pensie în 2026. Diferența importantă pentru cei care au făcut stagiul înainte de 2001
Digi FM
Ce semnifică singurul tatuaj pe care îl are Nadia Comăneci: „Înseamnă foarte mult pentru mine!”. L-a făcut la...
Descarcă aplicația Digi FM
Pro FM
Raluka nu-și mai ascunde iubirea. Imagini din vacanța cu Guy, după ani în care și-a protejat relația: "E...
Descarcă aplicația Pro FM
Film Now
Nicolas Cage, schimbare spectaculoasă de look la 62 de ani. Apariție rară alături de soția sa, cu 31 de ani...
Adevarul
De ce se pregătește Europa pentru un conflict mai larg, dincolo de Ucraina. Ceva îngrijorează profund liderii...
Newsweek
Siegfried Mureșan, anunț vital despre creșterea pensiilor. Nu sunt veștile așteptate de pensionari
Digi FM
A renunțat la cariera în Drept pentru a plimba câini. La 30 de ani, spune că acum câștigă cu mii de dolari...
Descarcă aplicația Digi FM
Digi World
Echinocțiul de toamnă 2026. Când începe oficial toamna astronomică și de ce ziua devine tot mai scurtă
Digi Animal World
Ce se întâmplă dacă un câine mănâncă un păianjen. Semnele pe care nu trebuie să le ignori
Film Now
Meg Ryan, toată un zâmbet alături de fiul ei. Imagini rare cu actrița din „When Harry Met Sally” și Jack Quaid
UTV
Romina Gingașu a șters fotografiile cu Piero Ferrari. Ce spune despre zvonurile despărțirii: „Suntem mai...
